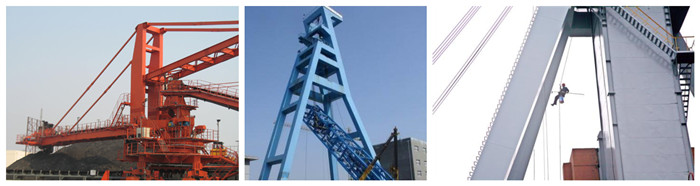

煤場斗輪機噴砂除銹防腐工藝說明

點擊數: 發布:2019-02-27 來源: 華億通

煤場斗輪機噴砂除銹防腐工藝說明

煤場斗輪機噴砂除銹防腐工藝說明
本次防腐工程的安全措施(如腳手架搭設、工作票等)、運輸工具(含起吊)等由施工方負責。
1、具體工程量
根據斗輪機資料計算重量:1#斗輪機自重789噸,其中配重167噸,懸臂皮帶機、滾筒及拉緊配重、電器房及設備、回轉機構、油站、水箱、電纜、 格柵等總重量約80噸,故凈重535噸, 面積8215平方米;電機、電纜槽盒及減速機面積80平方米;所有整機護欄面積165平方米。
序號 部件名稱 防腐面積(㎡) 備注
1 1#斗輪機 8215
2 1#斗輪機電機、電纜槽盒及減速機 80
3 1#斗輪機護欄 165
總面積:9132㎡
根據斗輪機資料計算防腐表面積:1#斗輪機面積9132平方米。由于斗輪機為不規則體,無論采用重量或表面積都會存在計算誤差,但無論采用何種方法,均為整臺機防腐(配重和整機格柵、樓梯踏板除外),重量或面積均不予調整。
2.材料供應
2.1本工程由施工方包工包料施工。所使用油漆品牌必須是雙瑞、永道、美國APP品牌之一的油漆,采用的油漆必須符合我公司卸船機所處環境(高鹽分、高水分、腐蝕性強)使用要求,且必須滿足質保期的要求,具體品牌由施工方確定并書面告知業主。
2.2施工方所用材料必須經過業主驗收合格后才可使用。對于不滿足業主技術要求的材料業主一律要求更換。
3.工器具
3.1 本工程所涉及的所有施工設備、安全措施設備及其工器具均由施工方自理。
3.2 施工方所用的工器具、儀器儀表、特種設備等必須符合相關規定,校驗合格。
4 質量技術要求
4.1 工程采用的技術規程、規范和標準
包括但不限以下技術規范和標準:
  1 ) 《工業設備及管道防腐施工規范》(GB50726—2011)
  2 )《工業設備及管道防腐蝕工程施工質量驗收規范》(GB50727-2011)
  3 ) 《涂裝前鋼材表面粗糙度等級的評定》(GB/13288)
  4 )  國電福州發電有限公司企業管理標準。
4.2 具體技術要求
4.2.1除銹要求:由于1#斗輪機第一次防腐,鋼材表面需采用噴砂除銹,鋼材表面噴砂除銹 需要要達到GB8923-88規定的Sa2.5級或St3.0級;對舊涂層需將原有涂層整體進行打磨處理,將舊涂層清除干凈,對于產生銹蝕的部位需要噴砂除銹干凈。待涂裝表面必須干燥、無油污、無灰塵。
4.2.2油漆及涂裝工藝應符合標準和規范,底漆采用長效厚漿帶銹底漆 ,涂刷一道,干膜厚度≥80mm;中間漆采用環氧云鐵,涂刷一道,干膜厚度≥80mm;面漆采用聚氨酯漆(黃色),涂刷兩道,干膜厚度≥120mm。
4.2.3 油漆涂裝間隔時間:至少24小時,最長涂裝間隔為7天。雨天或相對濕度85%以上不宜涂裝,環境溫度10℃以下、40℃以上或刮大風天氣,場地有粉塵飛揚時也不宜施工,以免影響涂裝質量。
4.2.4每天施工結束后必須將打磨下來的鐵銹清掃干凈并運送至指定地點。
4.2.5在涂刷油漆過程中,必須對地面、非施工設備設施做好防護措施,避免污染。
4.2.6在風力大于6級時,必須停止室外作業。
4.3質量驗收規定
4.3.1施工質量驗收按以下標準:
標準號 標準名稱
 GB50726—2011 工業設備及管道防腐施工規范
GB50727—2011 工業設備及管道防腐蝕工程施工質量驗收規范
GB/13288 涂裝前鋼材表面粗糙度等級的評定


4.3.2 施工方應對施工的每道工序進行自檢,自檢合格后申請業主相關部門驗收,并填寫驗收的相關資料,經驗收合格后業主簽字認可后方可進行下道工序,工程竣工后,由業主相關部門聯合驗收。
5質保期
該工程質保期為三年,在三年內出現設備非人為原因銹蝕、損壞的由施工方無償進行處理。若在質保期內,設備出現腐蝕情況,施工方必須在接到業主通知后立即到現場進行處理,對于處理不及時或不予處理的,將根據實際情況扣除部分或全部質保金。
6工期進度要求
施工方在接到通知后,2天內必須來現場進行入廠安全教育、工作負責人考試,辦理開工報告等相關手續。具備施工條件后,50天內完成所有工作并通過驗收。若因上煤卸煤斗輪機需要使用時,施工方必須無條件將工作票壓至輸煤運行,收回工器具和材料并將人員撤離現場,確保上、卸煤工作的順利進行。
7 施工及安全管理要求
7.1 施工方必須遵守國電福州發電有限公司《外委單位安健環管理規定》和國電福州發電有限公司其他各項安全生產管理規章制度,做到安全施工,文明施工。工程安全總體要求:無人身輕傷事故、無設備損壞事故、無環境污染事故、無火警事故。
7.2 施工方現場施工人員必須通過招標單位三級安全教育并取得入廠工作證后,才可以進入現場施工,現場工作人員必須統一著裝。
7.3施工方必須有防腐作業及相關資質。項目經理必須有相應的資質證書,必須設置專職安全員,且專職安全員必須持證上崗,且證書在有效期內。特種作業人員必須持證上崗(所有施工人員必須持有高空作業證書),特種作業證必須在有效期內。
7.4作業人員必須購買了工傷保險及人身意外險。
7.5 施工方施工所使用的工程車輛必須有定期檢驗報告與合格證,駕駛員必須有工程車輛操作證,方可進廠施工作業。
7.6施工方必須明確工程現場負責人,并根據本工程的具體要求制定安全作業組織措施,報業主審核。現場負責人不得隨意離崗,變更。現場負責人離崗,必須提前通知業主,同時另外指定負責人。
7.7施工方進行施工前應辦理開工報告、工作票手續后方可開工,如有動火工作、臨時用電、用水、用氣等,則應辦理動火工作票、臨時用電、用水、用氣申請單。
7.8 施工方僅從事與本工程相關的作業活動,對其單位人員在廠區的一切行為負責。
7.9 施工方在工程施工、材料轉運、垃圾清理過程中應做好防范措施,做到文明檢修,必須負責施工區域的文明衛生,做到“工完料盡場地清”,并不得污染其他生產區域。7.11施工過程中要做好現場地面、墻面、平臺、樓梯、護欄、設備等防護工作。若出現污染或損壞,施工方必須負責處理,恢復原狀。
7.12 工程完工后,一周內所有材料和設備應全部撤離施工場地。施工垃圾、廢舊物品由施工方負責運至業主指定廠內地點。
