鍋爐電除塵整流變本體防腐油漆施工技術措施

一、工程概況
1、工程范圍:鍋爐電除塵整流變本體防腐油漆工程。
二、編制依據
1.《火力發電廠油漆設計規程》 DL/T5072-1997版
2.《火電施工質量檢驗及評定標準》(電氣篇)1996版
3.《電力建設施工及驗收技術規范》(電氣機組篇) DL/T 5210.2-2009
4.《電力建設施工及驗收技術規范》DL/T 5010.3-2009
5. 《電力安全工作規程》(電氣部分)金泰集團公司
6. 《電力建設安全建康與環境管理工作規定》
三、施工準備
1 技術準備
1.1 施工方案已確定,施工技術措施已編制完畢,并經過審批。
1.2 承包方提供材料清單經業主審批。
1.3 技術人員按照施工技術措施,對施工人員進行技術、質量、安全交底,并進行交底雙簽字。
2 材料準備:
2.1 原材料進場必須符合國家標準生產的產品,到場后必須經過檢驗合格。
2.2 嚴禁使用超過質量保質期的涂料及輔助材料。
2.3 涂料調配過程中要不斷攪拌沉淀物,催干劑、稀釋劑、固化劑等輔助材料加入數量應嚴格按照施工作業指導書及產品使用說明書中有關規定使用。
2.4 調配的涂料應粘度適中,顏色符合標準樣板及色差范圍,色澤均勻一致。
2.5 油漆必須具有產品合格證書。
2.6 施工中所需的各種油漆、除銹等消耗性材料由施工方提供。材料應分類碼放好并作好標識(注意防水),
3 工序交接:施工前辦理工序交接單。
4 作業人員配置、資格
序號 |
作業人員工種 |
數量 |
資格要求 |
1 |
技術員 |
1 |
能夠審清本項目施工圖紙,領會設計思想,掌握施工工藝 ,熟悉施工質量和安環要求。 |
2 |
班長 |
1 |
熟悉本項目施工的工藝流程,能有效組織好施工人員按照措施的要求施工,熟悉施工質量和安環要求。 |
3 |
質檢員 |
1 |
有質檢工作經驗,《熟悉火電施工質量檢驗及評定標準》,熟悉施工圖,經過培訓。 |
4 |
安全員 |
1 |
有現場安全工作經驗,責任心強,忠于職守,持證上崗。 |
5 |
油漆工 |
8人以上 |
熟練掌握本項目的的技術、工藝要求,知道施工質量和安全要求,具有油漆施工經驗。 |
施工方方應根據業主要求配備統一的工作服,安全帽、胸卡等勞動保護用品。
四、主要施工方案
1 施工工藝流程
開始——施工準備——金屬構件表面清理——底漆涂刷——第一遍面漆涂刷——第二遍面漆涂刷——工程驗收——結束
2 油漆施工

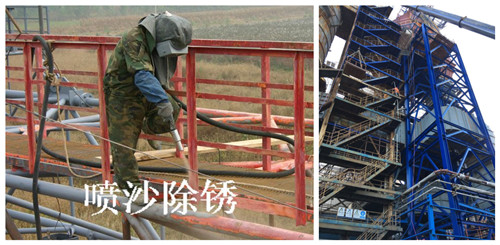

2.1金屬構件表面清理的施工
2.1.1 清理表面原有的油漆、泥土、污垢等。
2.1.2 將鋼構件打磨至原有金屬光澤。
2.2 底漆涂刷。
2.3 第一遍面漆涂刷。
2.4 第二遍面漆涂刷。
3 作業環境控制
3.1雨天、霧天、大風沙或空氣濕度大于85%的氣候下,不能進行油漆施工。做好防止粉塵污染的工作。
3.2油漆表面干燥前,大風雨及濃霧天氣要覆蓋防雨、防沙及房屋塑料薄膜,以免造成漆膜分層、起毛、沾污及蜂窩狀。
五、質量要求
1 質量要求
1.1 手工打磨,表面清潔度等級:Sa2.5。
1.2 毛刷清除表面灰塵:除去所有可見灰塵、雜物。
1.3 油污:用有機溶劑擦洗處理,除去所有可見油污。
1.4一次底漆:一次底漆不應有漏噴、露底、粘漆等缺陷。漆膜厚 度 20μm。
1.5 中間漆:每道焊縫,角,邊,等隱藏區域必須在大面積噴漆之 前用刷涂,檢驗并調整施工設備,干燥條件及時間、重涂間隔 等,檢驗油漆噴涂缺陷,檢驗油漆濕膜厚度,調整噴嘴及噴涂 速度使噴涂均勻,膜厚 50μm。
1.6面漆:對照油漆規范檢驗油漆的種類、顏色、稀釋劑等,檢驗 油漆質量、生產日期,記錄生產批號。檢查油漆濕膜厚度,調 整噴嘴及噴涂速度使噴涂均勻,達到膜厚膜厚 50μm。檢驗并校 正油漆的施工質量,避免出現漏涂刷、露底、針孔、氣泡、流掛 等外觀缺陷,對局部油漆缺陷及時修補。
2 成品保護措施
2.1 對職工進行經常性的質量教育,增強每一位施工人員的成品保護意識。
2.2 根據現場實際情況,合理安排施工工序和進度,以免出現不必要的勞動成品損壞或重復施工。
2.3 對容易遭受污染鋼構件材料要加以覆蓋給予保護。并加掛警示牌。
2.4 底漆完工后,及時檢驗,進行第一遍面漆施工,不得長時間擱置。
2.5 油漆作業施工結束后,現場清理干凈。
2.6 施工過程中,不但要對自己的勞動成果加以保護,也要尊重別人的勞動,不得隨意破壞。
2.7 加強施工現場的監督檢查,及時阻止或制止他人對勞動成果的破壞行為。
3、質量目標:保證油漆施工后質量,工藝美觀,達標、創精品工程。做好過程控制,要分層驗收,合格后方可進行下一遍油漆施工。
4 質量通病及預防措施
4.1 為防止不合格材料的使用,所以各種外護材料應有材質合格證及檢驗報告。
4.2 嚴禁使用氧氣、乙炔做為氣源吹掃。
4.3 為防止油漆涂刷不牢,所以要求的油垢、塵土等清理干凈。油漆必須牢固地附著在件上,堅固可靠,不能與剝離,更不能剝落。
5 質量標準及檢驗方法
5.1全面執行《電力建設施工質量驗收及評價規程》驗收。
六、質量保證措施
1.質量控制
1.1 嚴格執行油漆施工國家標準和相關行業規范及ISO9001質量保證體系。尊重業主的意見和要求。
1.2 把好原材料選用關,用于本工程的所有材料均須通過實地考察,選取在行業中最優產品。
1.3 對施工質量實行跟蹤監督,每道工序都要實行自檢自查,做到合格一道再做下一道,發現問題及時改正,不符合質量要求的無條件立即返工。
1.4 嚴格要求施工人員執行質量標準做到三個一樣:即開始結束一個樣,閑時忙時一個樣,查與不查一個樣。
