煙囪內壁檢測鑒定技術措施

一、技術要求
1.煙囪內壁檢測鑒定項目:承重結構檢查、檢測。具體包括:資料調查、煙囪筒壁內表面缺陷檢查、筒壁混凝土抗壓強度檢測、筒壁內表面混凝土腐蝕深度檢測、筒壁混凝土碳化深度檢測、筒壁混凝土SO42-含量檢測、筒壁混凝土CL-含量檢測、筒壁鋼筋配置檢測、筒壁混凝土鋼筋銹蝕外露程度檢測、承載力驗算、內壁混凝土其它缺陷(空洞、裂縫等)、牛腿部位缺陷統計安全性評級。

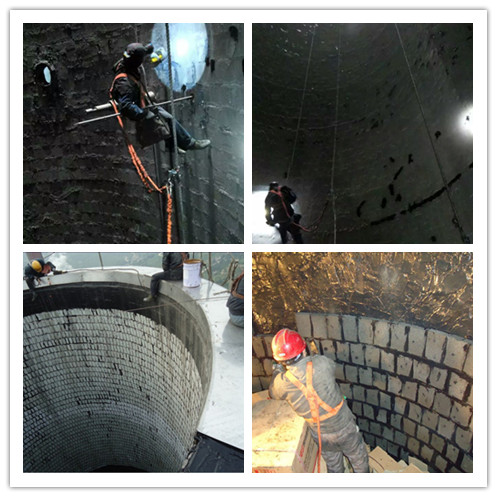

2.鑒定要求(僅為最低要求,并不限于此)對煙囪的安全性進行檢查、檢測,并按照規定的標準和方法進行評價。在混凝土筒壁內側,每約10m作為一個測區,對筒壁內側表面混凝土的腐蝕情況進行普查并拍照記錄。同時采用鉆芯取樣的方法檢測筒壁內側混凝土的腐蝕深度。對筒壁內側鋼筋外露銹蝕、銹脹現象進行普查并拍照記錄,用游標卡尺測量鋼筋的有效直徑。采用抽樣開鑿的方法檢測未外露鋼筋的銹蝕情況。現場每5m拍攝一段錄像以記錄筒壁內側的實景。
3.原煙囪筒身部位的在線監測設備需更換高精度在線監測設備,原有測孔管徑不能滿足要求,需進行擴孔,測孔安裝在煙囪45米平臺處,煙囪總高度180米,安裝有外壁爬梯。煙囪壁厚30CM,內襯玻化陶瓷磚。將原有3個測孔分別擴大為ф135mm、ф74mm、ф116.1mm。
3.1、施工要求:首先將需擴孔位置的煙囪粘接劑及內襯進行清理,然后進行擴孔作業,防止內襯大面積脫落,套管固定后,需用硅橡膠進行內襯修補。
二、煙囪檢測需按以下標準執行
1、《建筑結構檢測技術標準》(GB/T 50344-2004);
2、《鉆芯法檢測混凝土強度技術規程》(CECS03:2007);
3、《煙囪工程施工及驗收規范》(GB50078-2008);
4、《建筑防腐蝕工程質量檢驗評定標準》(GB 50024-2010);
5、《煙囪設計規范》(GB 50051-2013);
6、《建筑防腐工程施工及驗收規范》(GB 50212-2002);
7、《混凝土結構工程施工質量驗收規范》(GB 50204-2015);
8、《混凝土中鋼筋檢測技術規程》(JGJ/T152-2008);
9、《工業建筑可靠性鑒定標準》(GB 50144-2008);
10、《煙囪可靠性鑒定標準》(GB 51056-2014);
11、《工業建筑防腐蝕設計規范》(GB50046-2008);
12、委托方提供的煙囪原設計圖紙及相關資料。
三、工期要求
內壁檢測需與煙囪內襯拆除同步進行,內襯拆除與檢測工作同時完工,檢測完10天內出檢測報告。兩根煙囪檢測分開進行,具體檢測時間以業主書面通知為準。
煙囪航空障礙燈維修更換技術要求
1、項目概況
精煤發電有限公司煙囪障礙燈維修更換工程,煙囪高為210米,障礙標志燈分三層安裝,分別安裝在203米平臺,165米平臺,120米平臺,每層四個燈,共計12個燈(4個高光強閃,8個中光強閃)。
2、工程范圍
2.1施工方工作及供貨范圍
2.1.1施工方負責12盞煙囪障礙燈維修更換工程整體施工、供貨、安裝。施工方負責原障礙燈的拆除,并將拆除的障礙燈交業主。還包括撤場時屬于施工方施工的相應清理工作等。
2.1.2施工方負責煙囪障礙燈的各種試驗和調試工作。
2.1.3 施工方對煙囪12盞障礙燈予以更換,對障礙燈控制箱及電源線(如有故障及破損)予以更換,保證12盞障礙燈同步點亮
2.1.4施工方負責本項目所有設備、材料的供貨。
3、技術要求
3.1障礙標志燈要求
3.1.1新更換的煙囪障礙燈必須符合JGJ/16-2008 中華人民共和國行業標準民用建筑電氣設計規范;MH5001-2000 中國民航總局頒發的《民用機場飛行區技術標準》及相關規定,使用年限按10年考慮。
3.1.2煙囪障礙燈應有足夠的強度和剛度,滿足抵御高空風力的破壞。
3.1.3煙囪障礙燈應能抵御大氣、雨水等腐蝕環境的侵蝕,防腐蝕年限不應低于10年,采用較好的設計防腐措施。
3.1.4煙囪障礙燈的制造和檢驗應符合行標和國標。
3.1.5障礙燈主要技術參數
產品應為輕型信號燈,光源:LED,閃光周期可調。具有日光控制功能,白天自動關閉,晚上自動開啟具有極強閃光功能。
工作電壓:AC/220V(±20%)
額定功率:應在60W以下
光控靈敏度:50--400LX(可調)
工作環境:-40℃---+70℃
有效光強:高光強(白色)≥4000cd,中光強(紅色)≥1600cd
燈具壽命:≥10年
3.2 安裝及施工要求
3.2.1施工方在施工前應按采購方要求和格式編制“組織措施”“技術措施”“安全措施”和“施工方案”,填寫“開工報告”等相關文件,并經采購方審批生效后在施工過程中嚴格執行。
3.2.2施工方與采購方在開工前應簽訂安全協議,并生效。
3.2.3施工方施工人員在開工前必須接受采購方進行的電力安全培訓,并經考試合格。
3.2.4施工方施工所需工器具及材料由施工方自備,工器具必須檢驗合格,不得使用不合格的工器具及電動工具。
3.2.5施工方嚴格按照采購方提出的工期、工藝要求施工。施工方應安排合格的施工人員,對施工全過程的質量和安全負責。
3.2.6施工中用于固定燈具的支架必須使用熱鍍鋅型材,電纜必須使用耐火銅芯電纜。
4、工程進度、質量和安全管理要求
4.1工程進度工期及要求:工程總工期10日歷天,合同簽定后施工方應按要求完成工程的施工、安裝、驗收。
4.2質量的要求
4.2.1障礙燈和材料等應符合國家有關規范、規程和設計圖紙的要求,應有產品質量合格證書,滿足技術規范中的相關要求,否則不能在工程中使用。
4.2.2 燈具固定支架做熱鍍鋅防腐處理,燈具固定牢固。
4.2.3 接線牢固,導線連接處必須搪錫,燈具進線口做好防水處理。
4.2.4電纜敷設應規范整齊,進入障礙燈前應穿入包塑較管保護。電纜應無連接接頭,應將電纜固定牢固。
4.3安全要求
4.3.1施工方在工程開工前必須制定詳細的高空作業,電氣作業的組織和技術措施并經業主審批生效后在施工過程中嚴格執行。
4.3.2 施工方應采取切實可行的方法,做好防高空墜落和落物措施。
4.3.3 施工方所有施工人員的身體應健康,無妨礙高空作業的病癥(近期體檢報告),施工人員必須具有一定的施工技能。
4.3.4在施工中要認真貫徹“安全第一,預防為主”的方針,嚴格遵守《電力安全工作規程》及有關安全管理規定。
4.3.5施工人員必須進行100%安全教育;新入廠人員進行安全工作規程、安全管理規定學習和考試,經考試合格后方可上崗工作。新入廠人員、單位人員必須經三級安全教育培訓合格后方可上崗工作。
4.3.6對從事特種作業人員,必須持有經過有關主管部門專業操作技術培訓和專業安全知識培訓,并經過理論與操作考核合格后核發的有效證件上崗。
4.3.7開工前必須進行100%的安全技術交底,并完善安全措施,具備安全施工條件后再開工。
4.3.8嚴禁酒后進入施工現場,進入施工現場必須正確著裝工作服,佩帶安全帽,嚴禁穿拖鞋、涼鞋、進入現場,高空作業佩帶好安全帶。
4.3.9施工現場、作業區內,各種材料、擺放、堆放好,并設有標記。
4.3.10電源線布置符合電業安全規程,嚴禁走平臺上方,應設置在不影響人員行走或不易損壞的部位。
4.3.11施工現場、作業區內的垃圾、廢料等要放到臨時垃圾回收箱中,并且要及時對臨時垃圾回收箱進行清理。
4.3.12施工現場應保持整潔,垃圾、廢料及時清除,做到“工完、料盡、場地清”。
5、雙方的權利與義務
5.1業主的權利與義務
5.1.1采購方指定專門的現場技術代表與施工方共同協調解決現場事物,負責審批方案,對項目進行驗收。
5.1.2負責對本工程的考核,按時支付費用。
5.1.3輔助施工方辦理進出門手續。
5.1.4采購方負責提供電源接入點,安裝工作由施工方負責;所需的電源電纜由施工方負責。
5.1.5采購方不負責食宿,施工方食宿自行解決。
5.2施工方的權利與義務
5.2.1服從采購方的管理、指揮,執行采購方制定的有關規定和辦法,接受采購方的監督檢查,制定施工中的三措一案。
5.2.2施工方對本項目的安全、文明生產、行政、后勤管理及人員的交通、旅差、食宿,勞保、醫療保健、保險等方面全面負責,采購方不因此承擔任何責任。
5.2.3 施工方負責本項目所有材料、設備的采購,并提供產品合格證明,對材料、設備質量負責。
5.2.4嚴格遵守采購方的各種規章制度。
5.2.5 施工方中標后,在接到采購方通知后提前7天進入現場開展前期施工準備工作,接受采購方的安全考試,考試合格后方可開展工作。按照采購方的有關規定,施工方應與采購方簽訂安全協議,作為合同的附件一并執行。
5.2.6 施工方中標后7天內向采購方提供參加施工人員的名單、資質等相關資料。
5.2.7 施工方應遵守相關的安全規定,應派專職安全員進行現場安全監督,委派的項目工作負責人應有安監部門出具的資質證明材料,在采購方安監部認可備案,并承擔由于自身安全措施不力等原因造成的責任和因此發生的全部費用。
6.2.8對于重大安全、質量、文明、問題,采購方有權停工復查,施工方必須無條件接受,并承擔相應費用。
5.2.12消耗性材料,措施性材料均由施工方自購,并已含在投標報價中。
5.2.13施工方在整個施工中不得造成采購方設備、設施的損壞,如造成損壞,必須賠償直接和間接的損失。
5.2.14施工方現場使用的工器具,須有檢驗合格證及檢驗時間,并經過業主現場抽查合格。
5.2.15施工方施工人員應具有豐富的高空作業和帶電工作經驗及相關證件。
5.2.16 施工方施工人員必須購買人身意外傷害保險和工傷保險。
5.2.17 施工方在工程開工前必須制定詳細的高空作業,電氣作業的安全組織和技術措施并經業主審批生效后在施工過程中嚴格執行。
5.2.18 施工方應采取切實可行的方法,做好防高空墜落和落物措施。
5.2.19 施工方所有施工人員的身體應健康,無妨礙高空作業的病癥(近期體檢報告)。
5.2.20保修期自竣工之日起5年,5年內出現障礙燈損壞、故障等問題,施工方負責免費維修更換。
6、竣工資料
完工后必須經過采購方驗收合格,竣工資料至少包括下列資料:
6.1、施工方案。
6.2、開、竣工報告,驗收單。
6.3、燈具合格證
